Montag, 24. März 2014

Keller

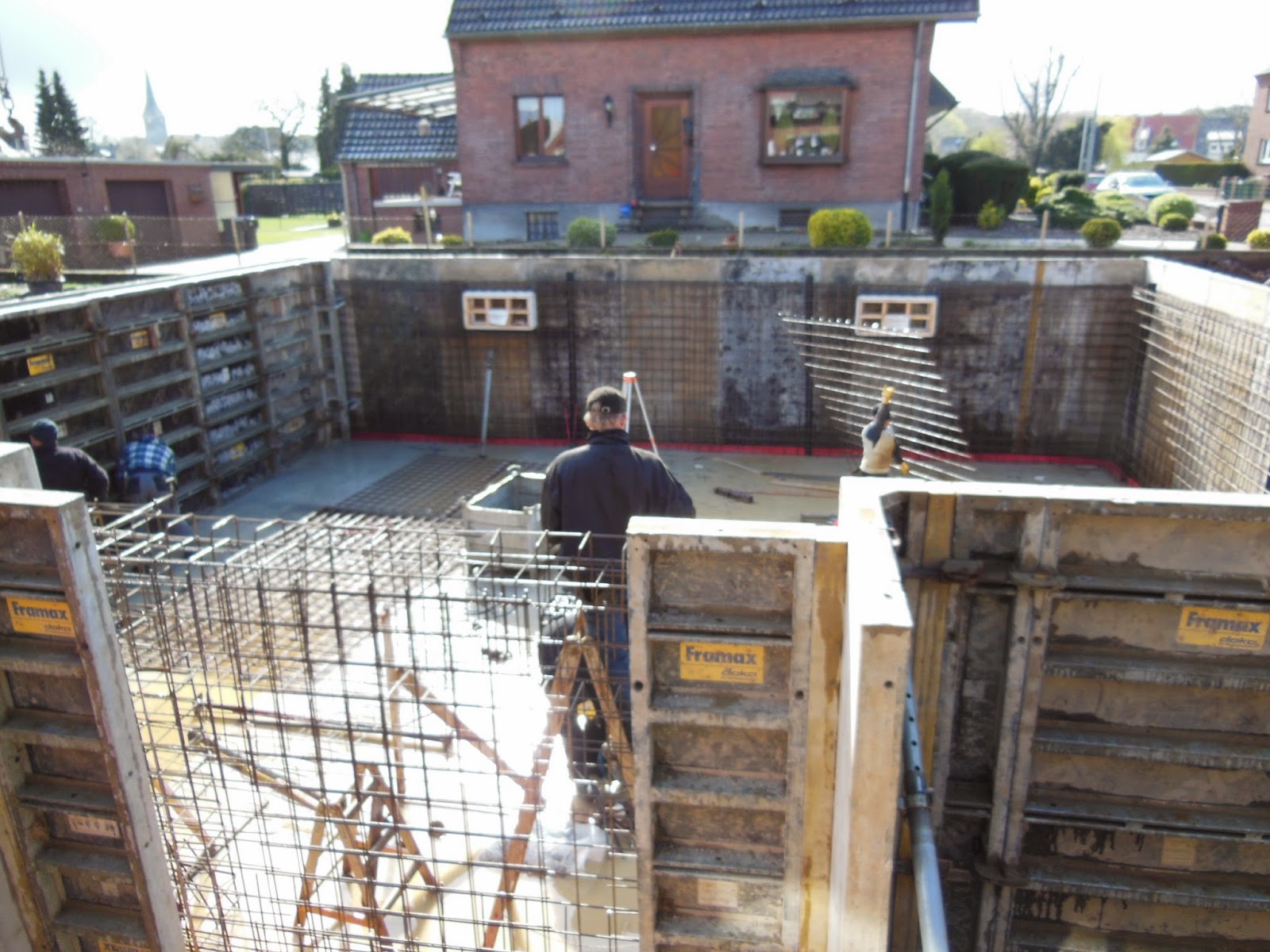

Einige wenige Tage später haben die Handwerker bereits mit der Schalung der Kelleraußenwände begonnen.

Es erfolgt der Bau einer weißen Wanne mittels WU-Beton.

Die Schalung bzw. das Gießen der Außenwände erfolgt in zwei Teilabschnitten.
Weiterhin wurden die Kellerfenster positioniert, der Abwasseranschluss sowie die Mehrspartenhauseinführung eingebaut.

Es ist faszinierend, wie schnell es zur Zeit geht…











Nachdem alle Wände gegossen und angetrocknet waren, wurde die Schalung entfernt und das Mauern der Innenwände sowie das Anbringen der Dämmung konnte beginnen...




Die gesamten Wände wurden gedämmt und anschließend erfolgte die Verfüllung und Verdichtung der Arbeitsräume. Dabei kam es erstmalig zu Ungereimtheiten mit unserer Erdarbeiten-Firma.
Nach gegenseitiger Absprache sollte, bis die Erdgeschossdecke betoniert ist, lediglich 1/3 des Arbeitsraums verfüllt und verdichtet werden. An diese Absprache hielt sich die Erdbaufirma nicht und verfüllte nahezu komplett, und das leider noch mit unterschiedlichen Höhen.

 Bereits wenige Tage, nachdem die Innenwände fertig gestellt wurden, konnten die Filigrandecken geliefert werden.
 Schon am nächsten Tag wurdee die Bewährung verlegt und die Decke betoniert...
Somit wäre der Keller komplett und wir sind gespannt auf das Erdgeschoss

Dienstag, 18. März 2014

Bodenplatte

Unser Hausbau geht mit großen Schritten voran...

Bereits heute morgen wurde der Baukran aufgestellt. Im Laufe des Tages wurde die Bewährung geliefert und die Bodenplatte geschalt.

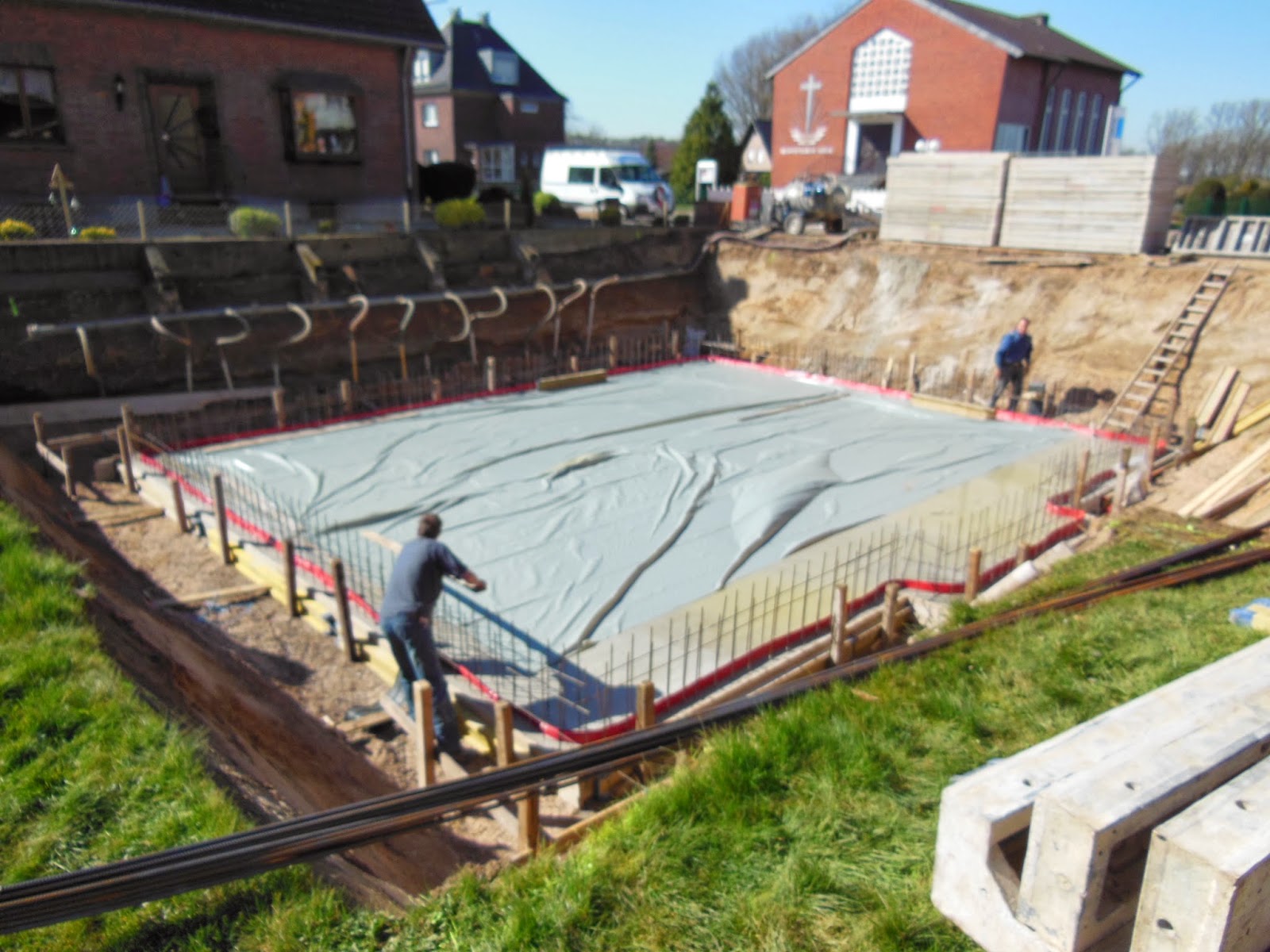

Morgen soll die Bewährung verlegt werden, sodass bereits am Donnerstag die Bodenplatte gegossen werden kann.


Aber seht selbst;)













Dienstag, 11. März 2014

Erdarbeiten und Wasserhaltung



Die ersten Veränderungen auf dem Grundstück sind zu sehen - Die Erdarbeiten

Wie geplant hat die zuständige Firma am heutigen Tag mit den Erdarbeiten begonnen...

Aufgrund des Bodengutachtens war uns schon zu Beginn der Erdarbeiten klar, dass wir während eines gewissen Zeitraums Wasserhaltung betreiben müssen, damit die Bodenplatte ohne Probleme hergestellt werden kann und das ganze nicht "ins Wasser fällt".

Und genauso war es auch...

Die ersten Kubikmeter sind bereits abgefahren worden...



         ... und die Pumpe mit den Spüllanzen wurde ebenfalls installiert...


welche uns die Baugrube trocken halten werden...


So sah das Endergebnis nach 1,5 Tagen aus:



Montag, 10. März 2014

Baustart



Nachdem schlussendlich die Baugenehmigung angekommen ist, alle notwendigen Formalitäten und Planungen abgeschlossen wurden, konnte es nun losgehen...

Am heutigen Morgen bzw. Mittag wurden durch den Bauunternehmer die Bauzäune geliefert und der Baustrom wurde hergestellt.


Bereits am morgigen Tag soll es mit der Ausschachtung losgehen - wir sind gespannt...
